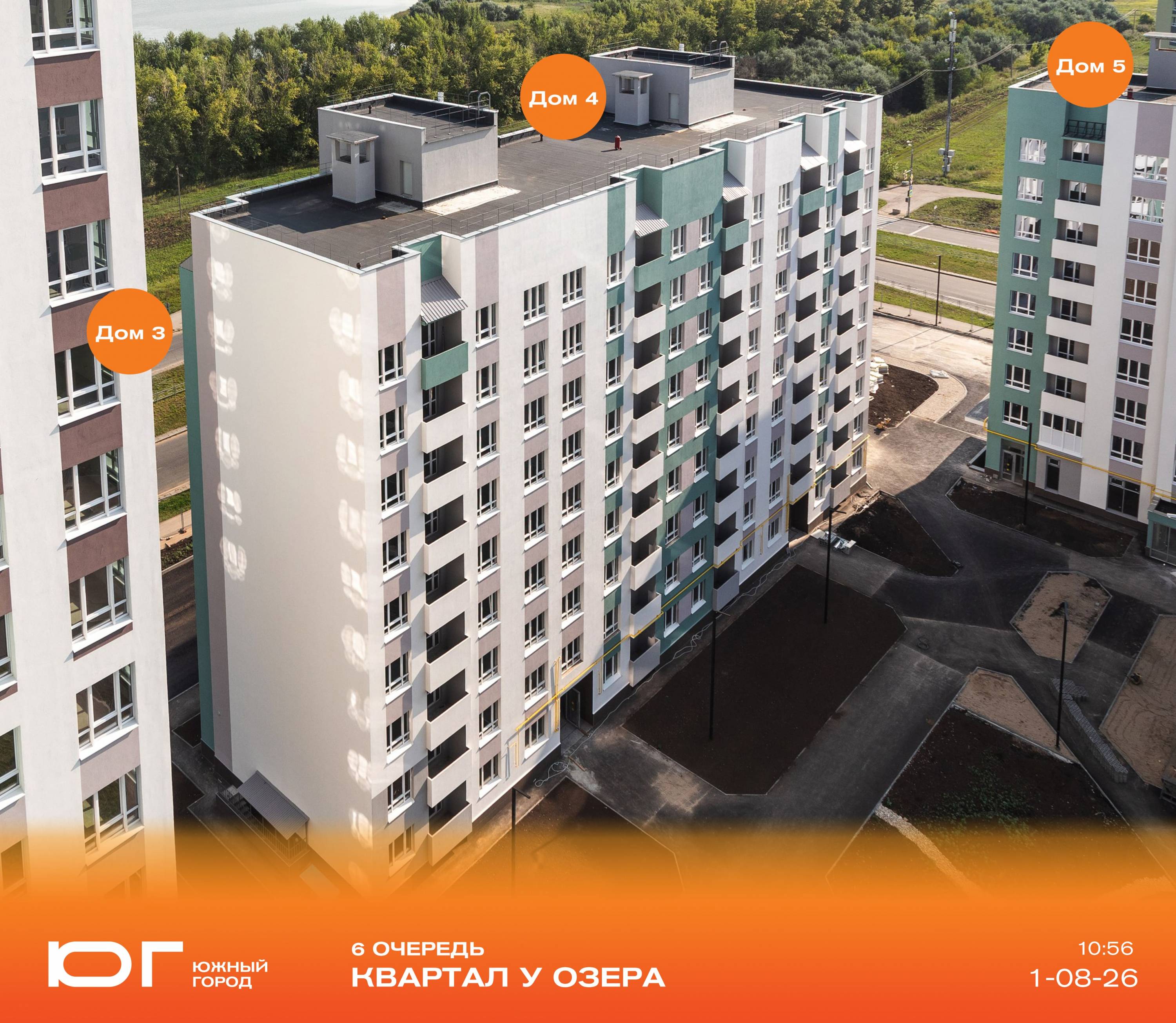

Ход строительства квартала у озера
Август 2026

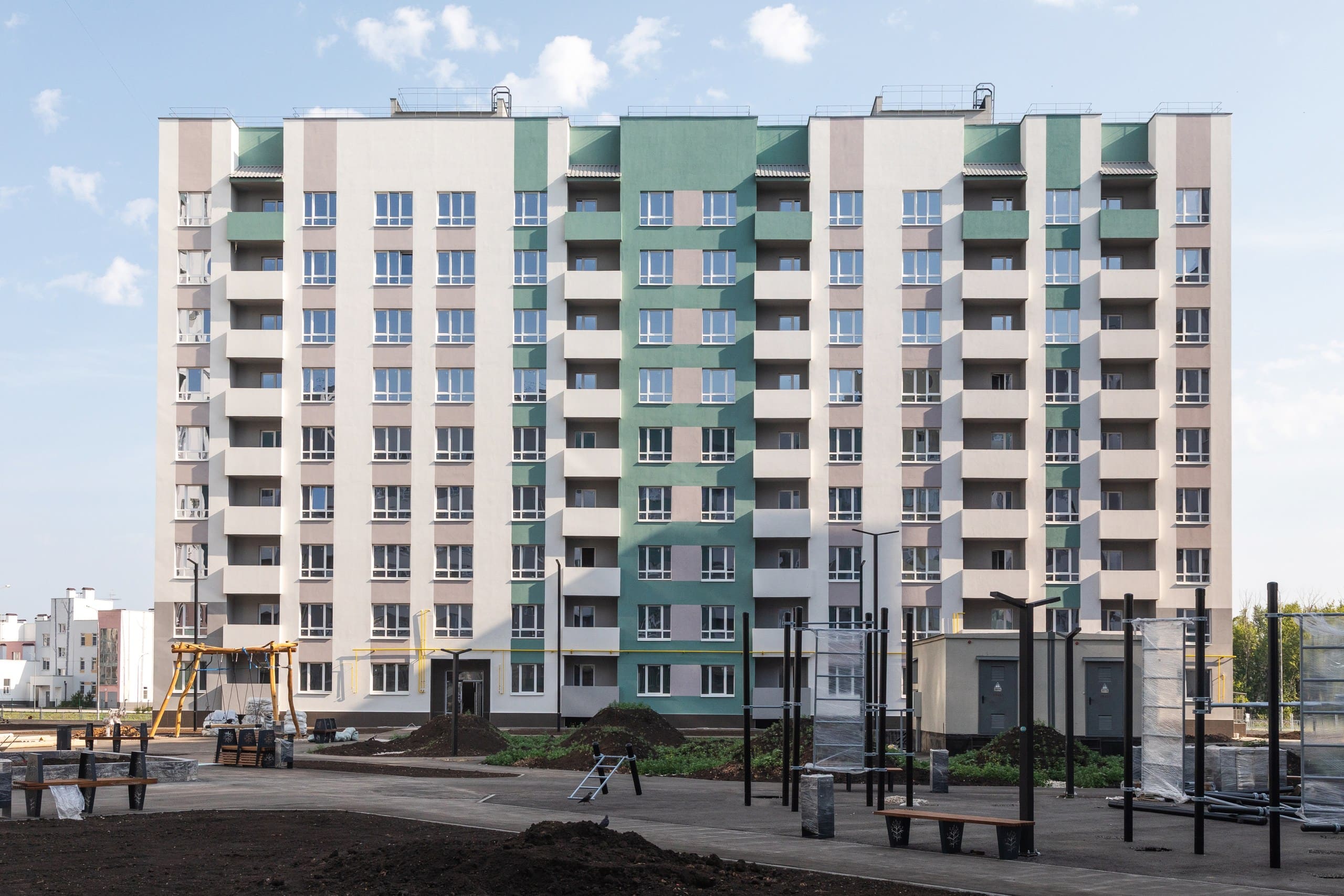

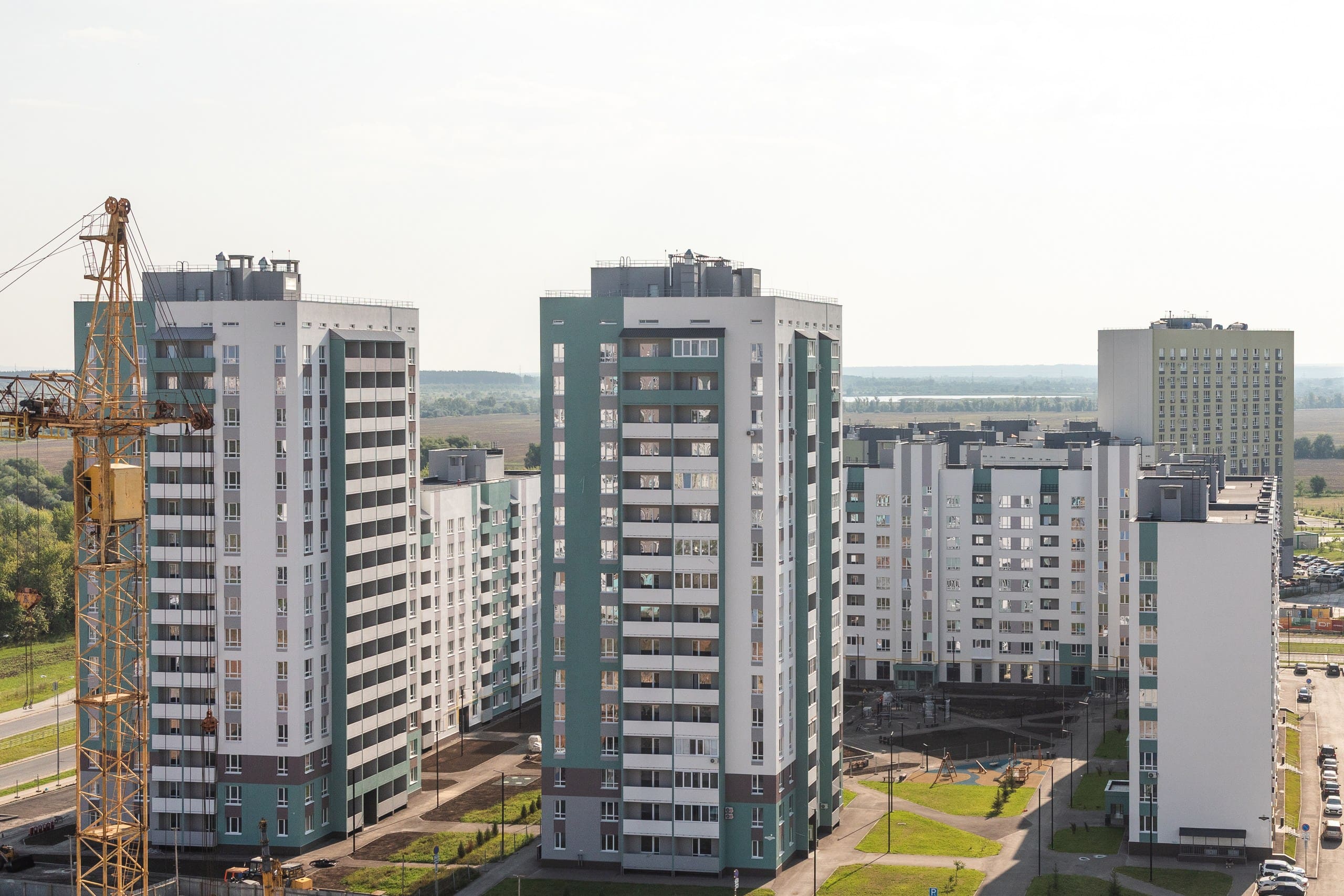

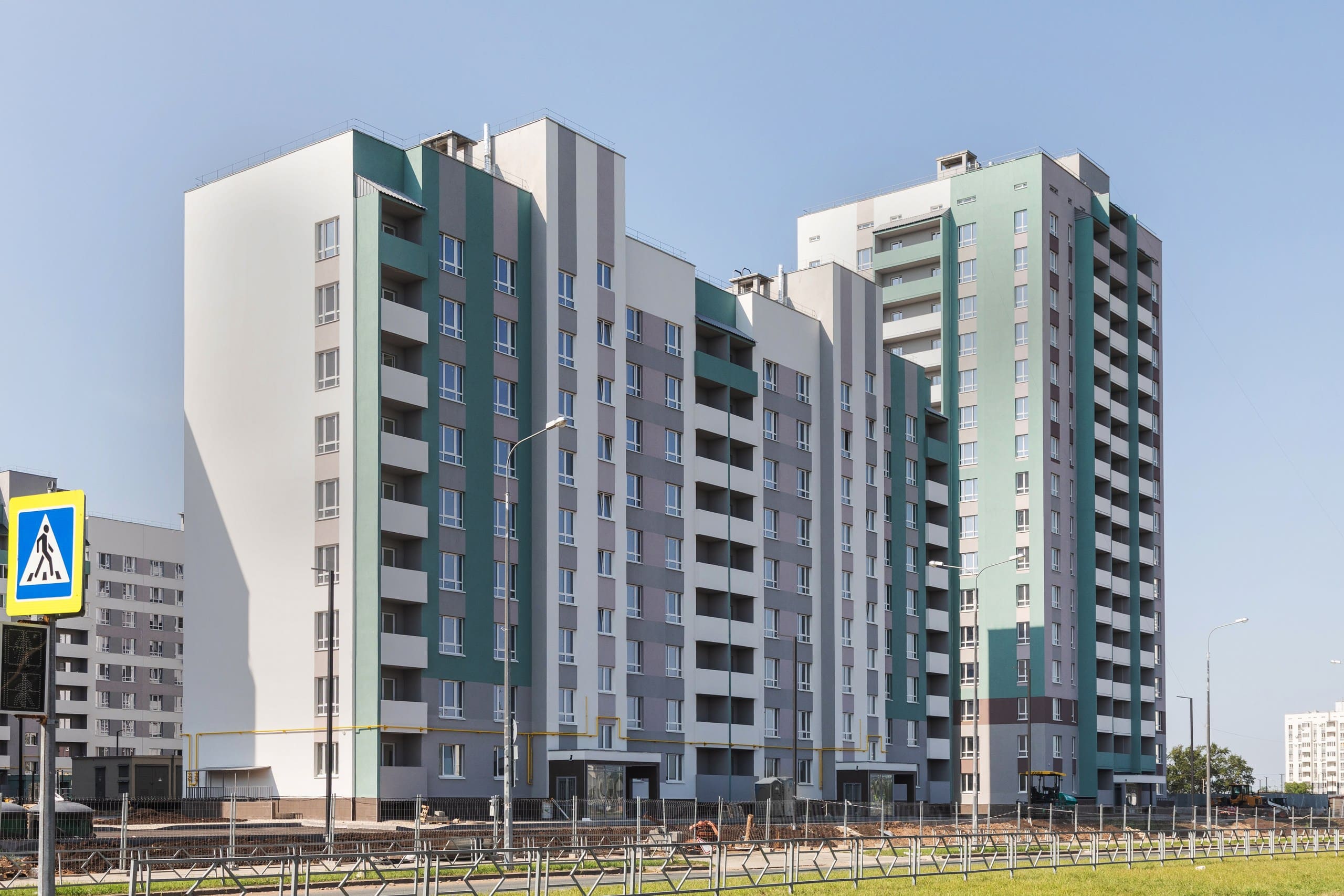

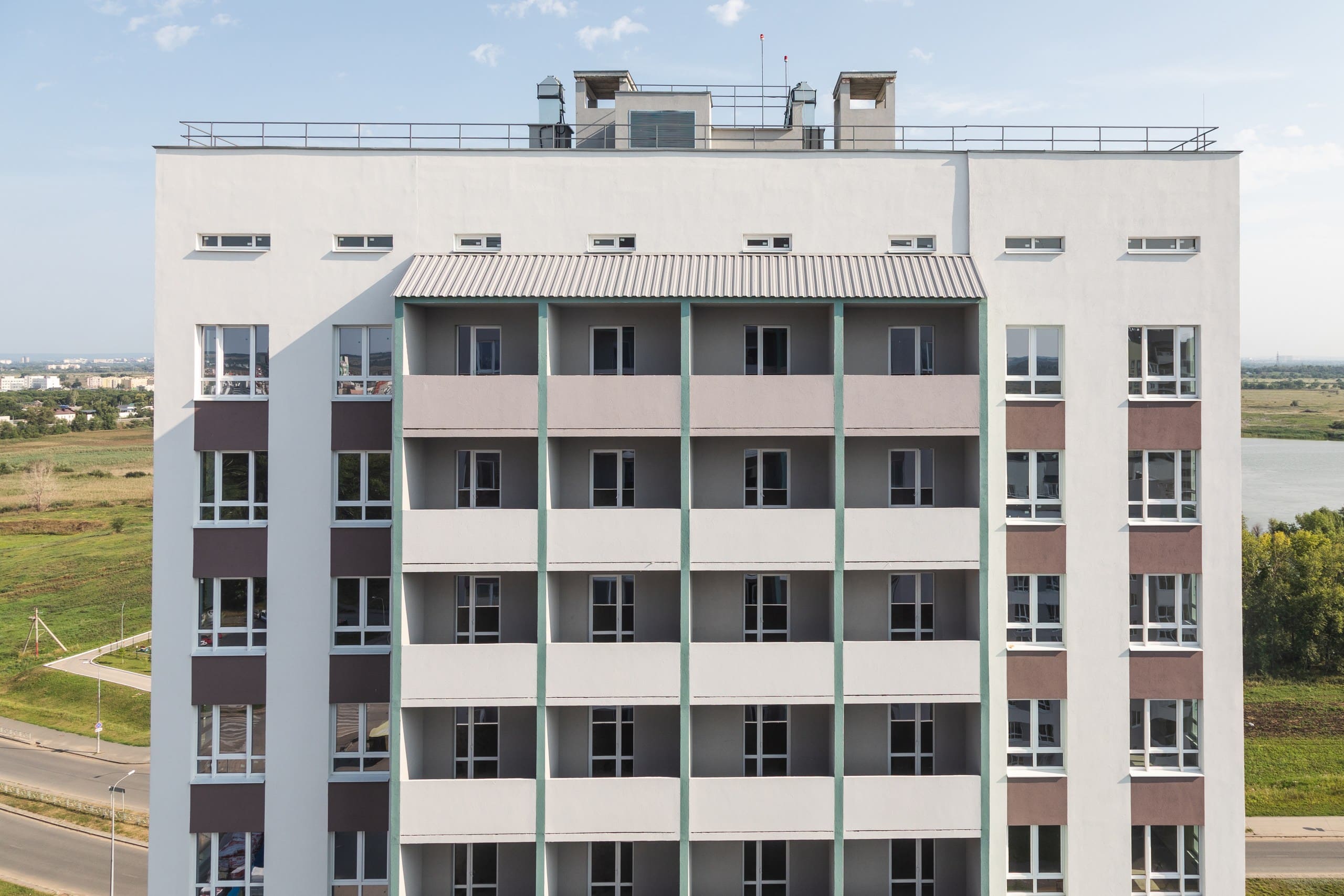

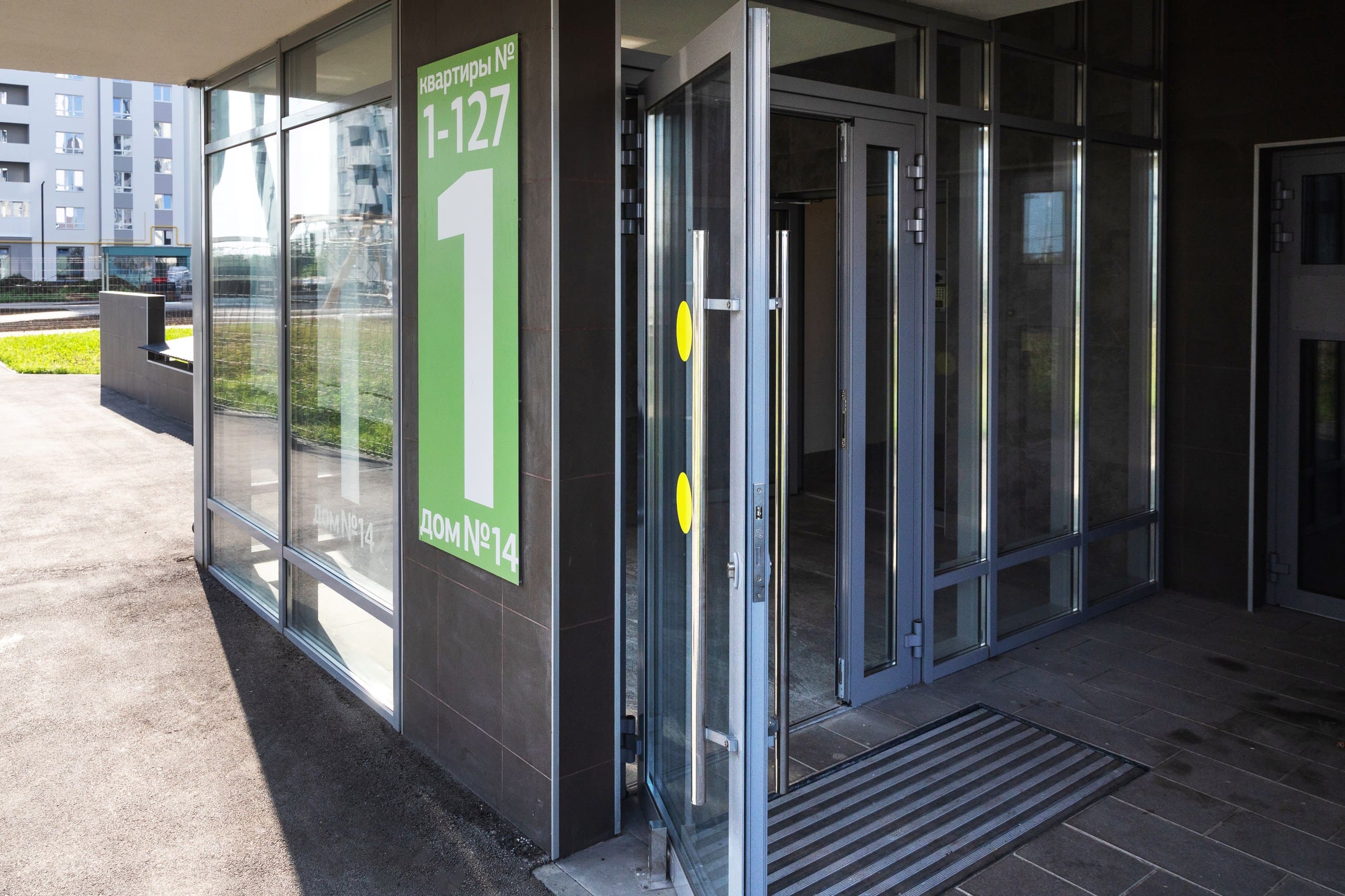

97%

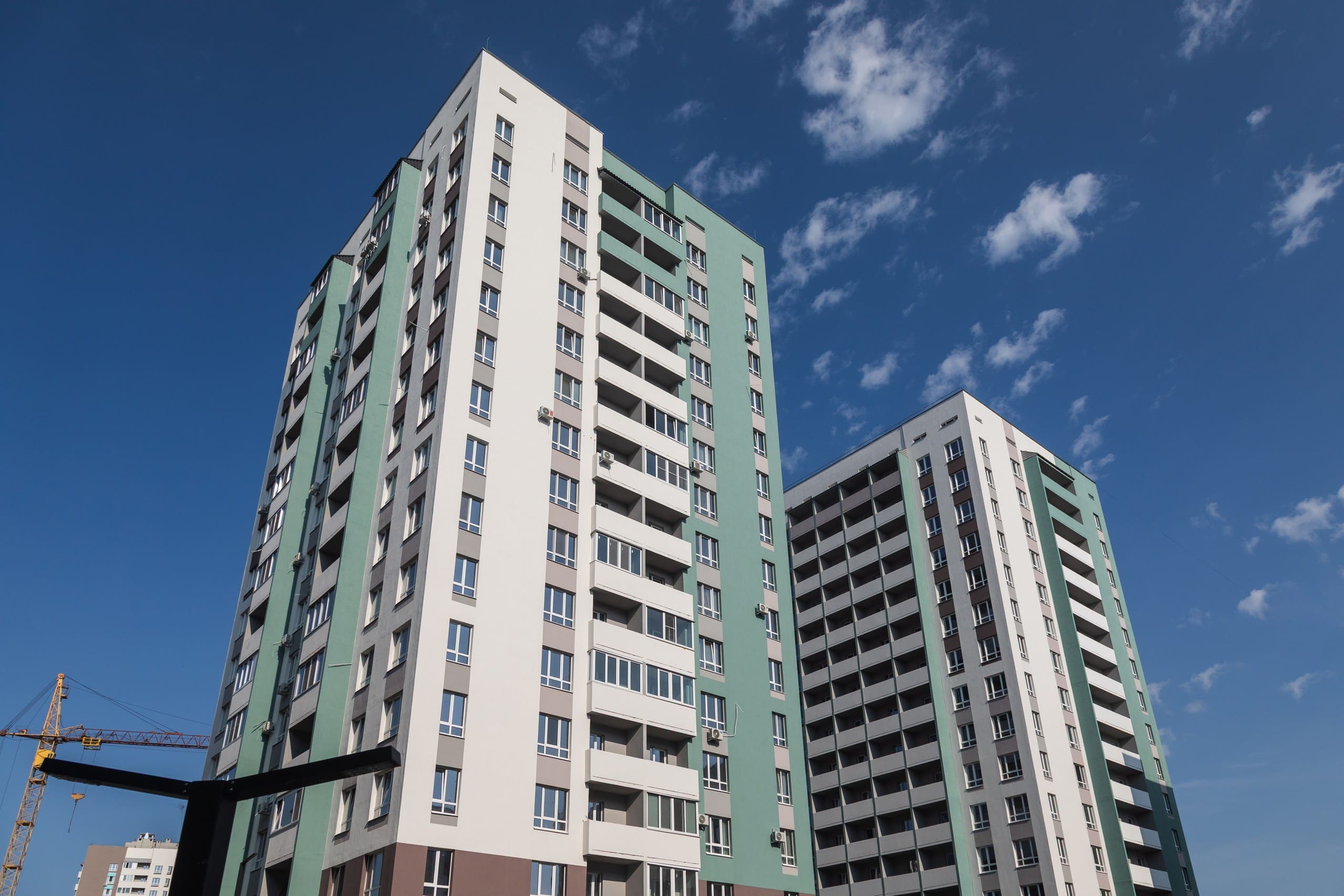

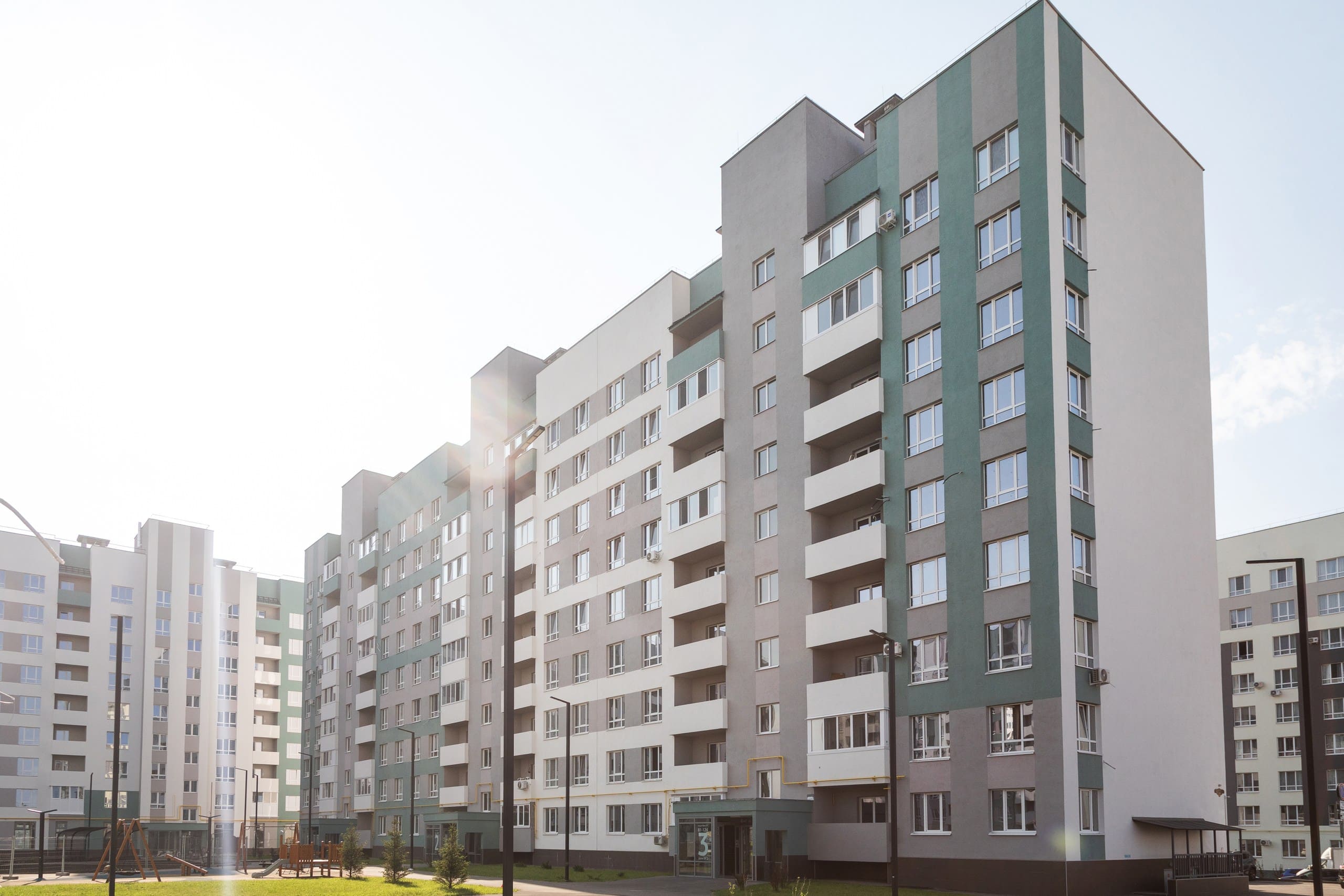

Дом
Наружные сети - 100%
Наружные сети - 100%
Земляные работы - 100%
Земляные работы - 100%
Общестроительные работы ниже "0" - 100%
Общестроительные работы ниже "0" - 100%
Общестроительные работы выше "0" - 100%
Общестроительные работы выше "0" - 100%
Устройство кровли - 100%
Устройство кровли - 100%
Устройство фасада - 100%
Устройство фасада - 100%
Внутренние инженерные сети - 100%
Внутренние инженерные сети - 100%
Отделочные работы - 100%
Отделочные работы - 100%
Благоустройство - 100%
Благоустройство - 100%
Наружные сети - 98%
Наружные сети - 98%
Наружные сети - 98%
Земляные работы - 100%
Земляные работы - 100%
Земляные работы - 100%
Общестроительные работы ниже "0" - 100%
Общестроительные работы ниже "0" - 100%
Общестроительные работы ниже "0" - 100%
Общестроительные работы выше "0" - 100%
Общестроительные работы выше "0" - 100%
Общестроительные работы выше "0" - 100%
Устройство кровли - 98%
Устройство кровли - 98%
Устройство кровли - 98%
Устройство фасада - 95%
Устройство фасада - 95%
Устройство фасада - 95%
Внутренние инженерные сети - 95%
Внутренние инженерные сети - 95%
Внутренние инженерные сети - 95%
Отделочные работы - 86%
Отделочные работы - 86%
Отделочные работы - 86%
Благоустройство - 65%
Благоустройство - 65%
Благоустройство - 65%
Месяц
Год
Загрузил Шварц Екатерина 12:20 13.08.2026
Загрузил Шварц Екатерина 12:20 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:21 13.08.2026
Загрузил Шварц Екатерина 12:22 13.08.2026
Загрузил Шварц Екатерина 12:22 13.08.2026
