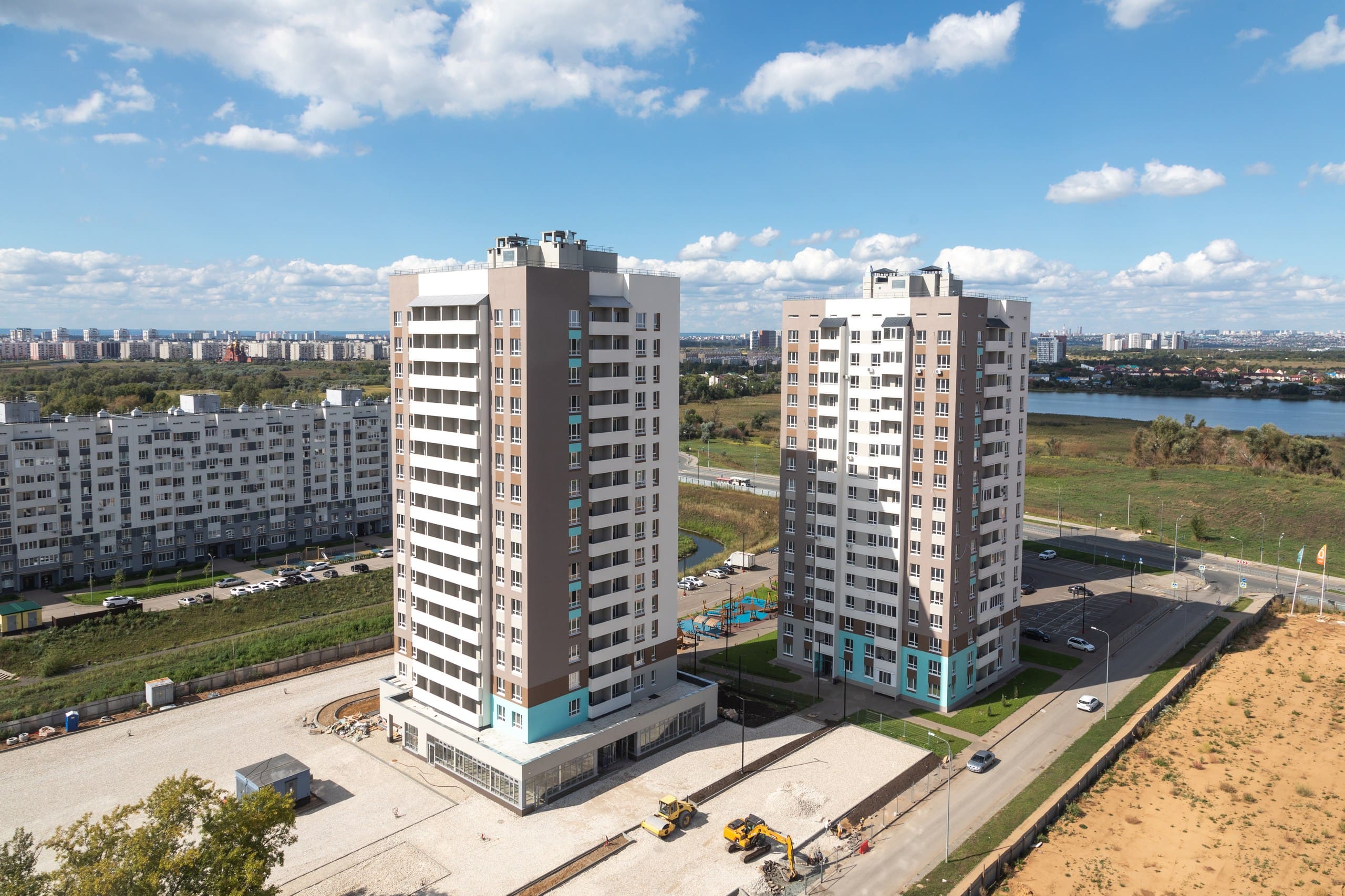

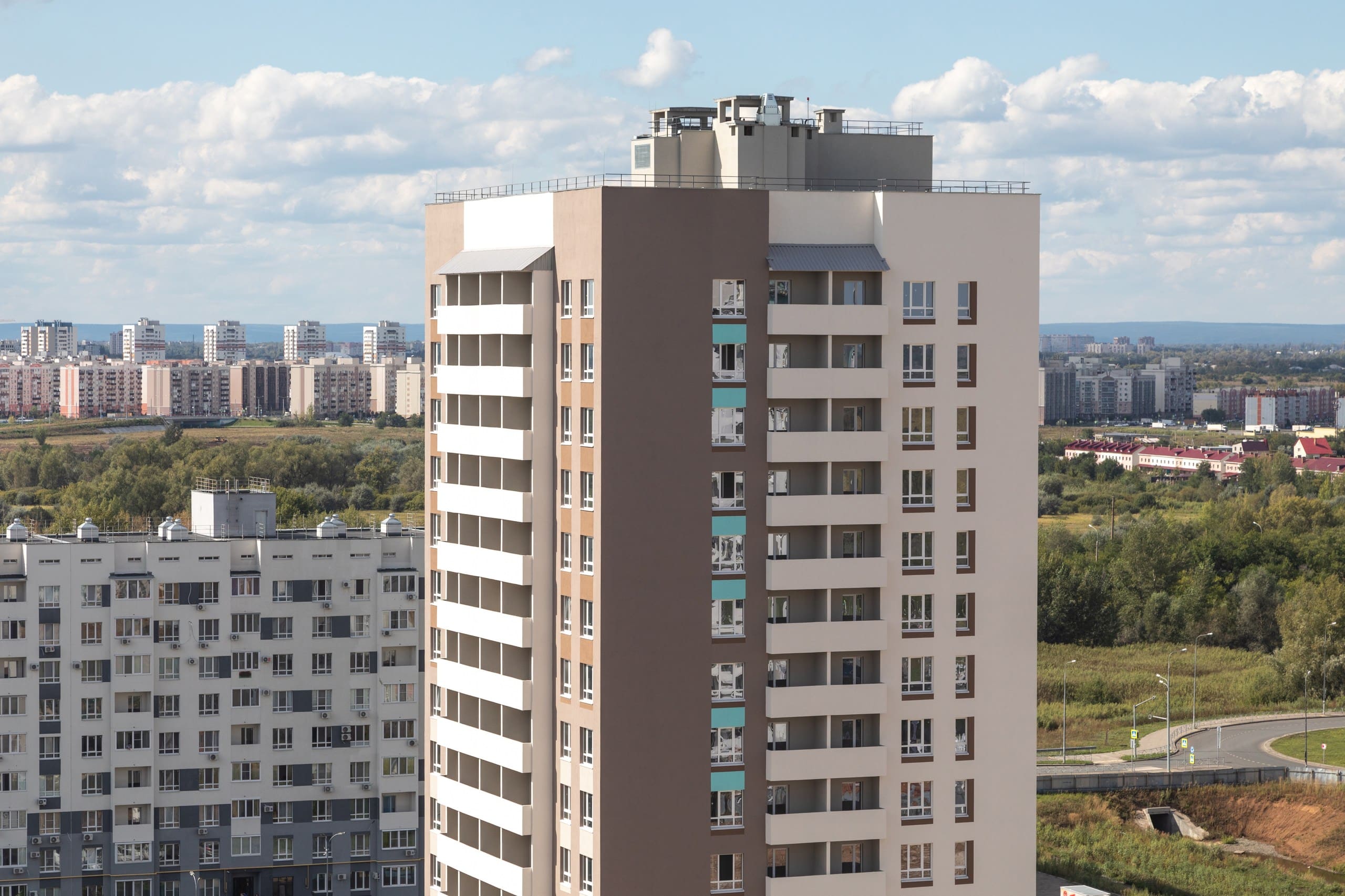

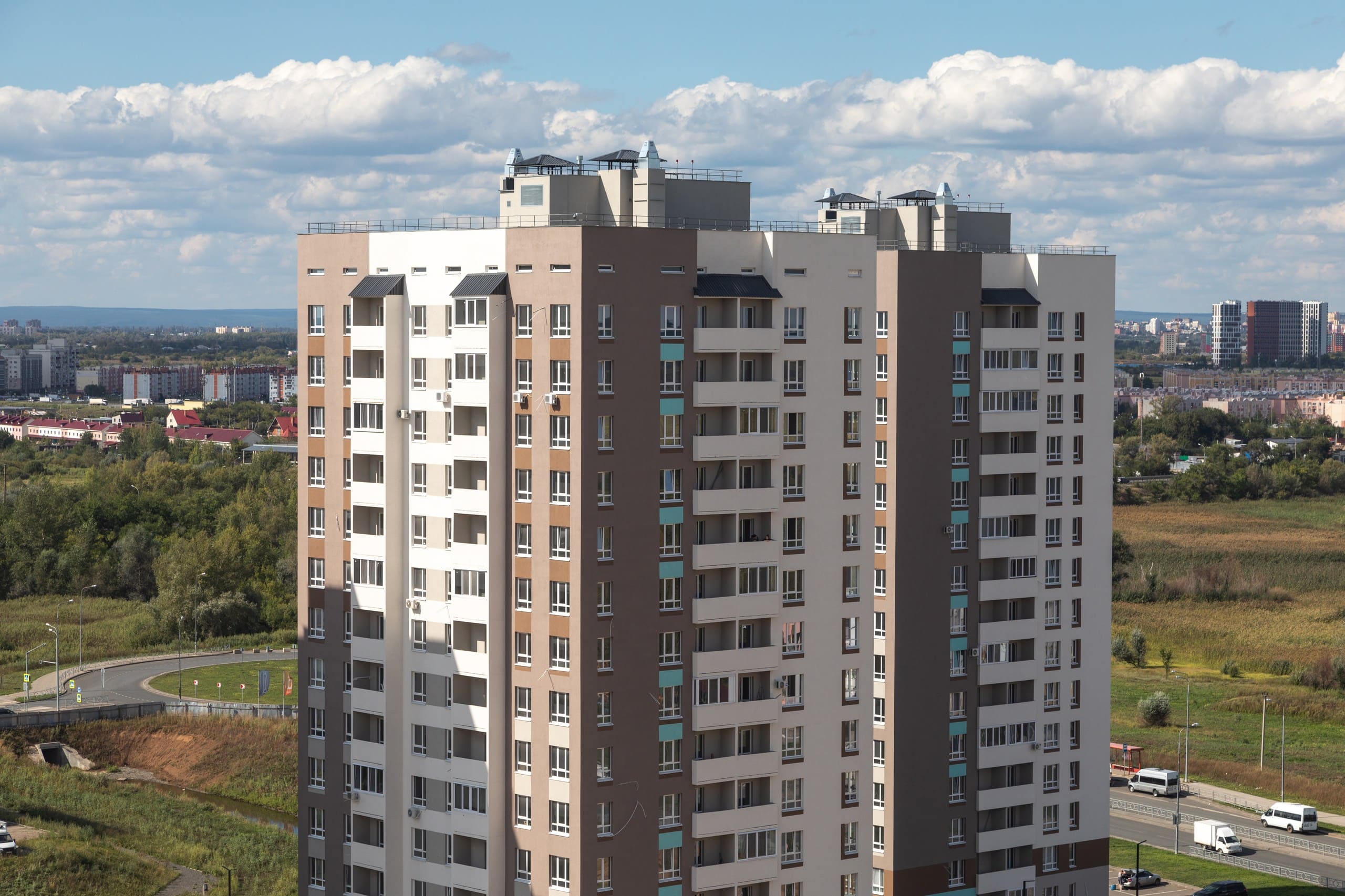

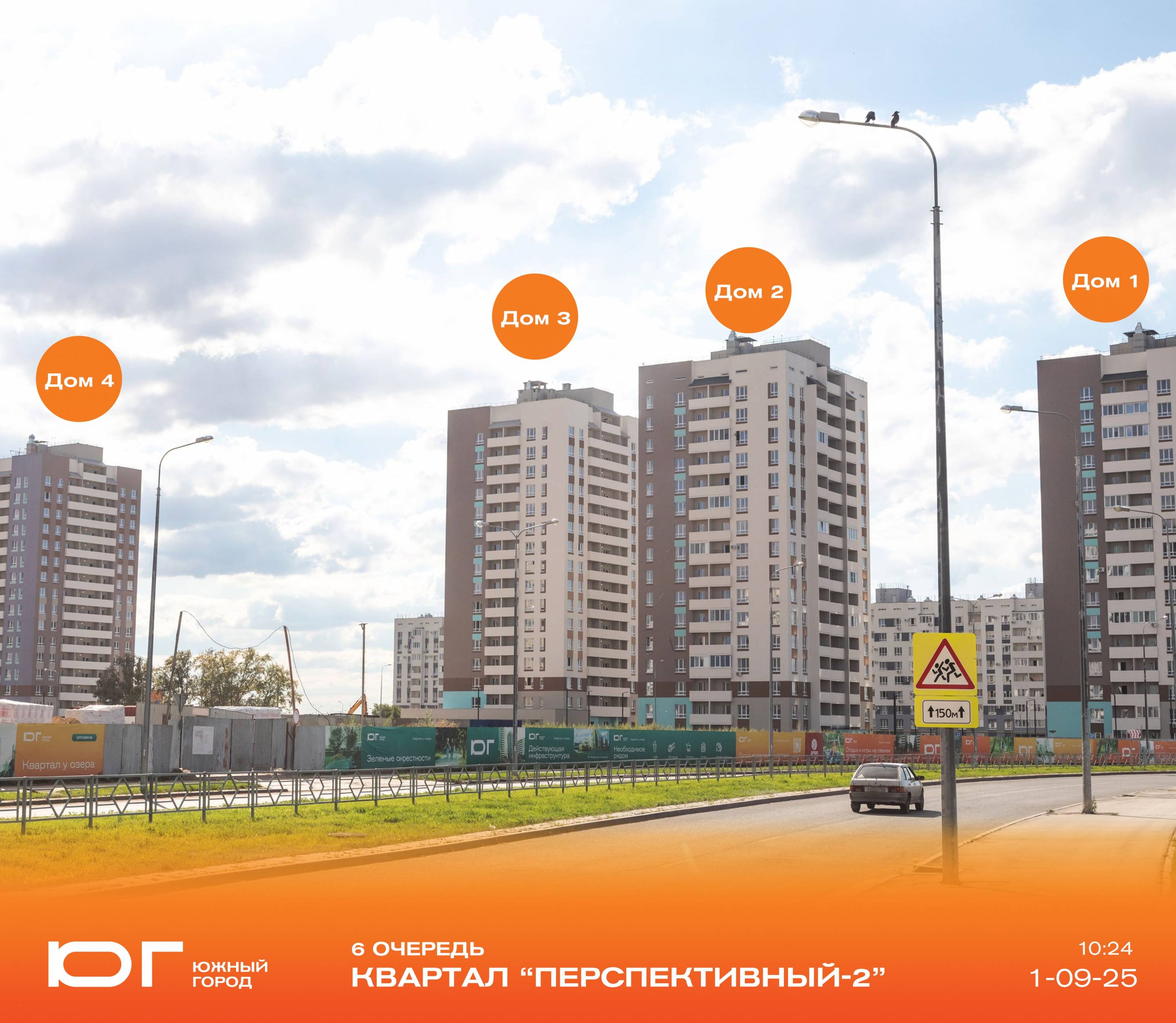

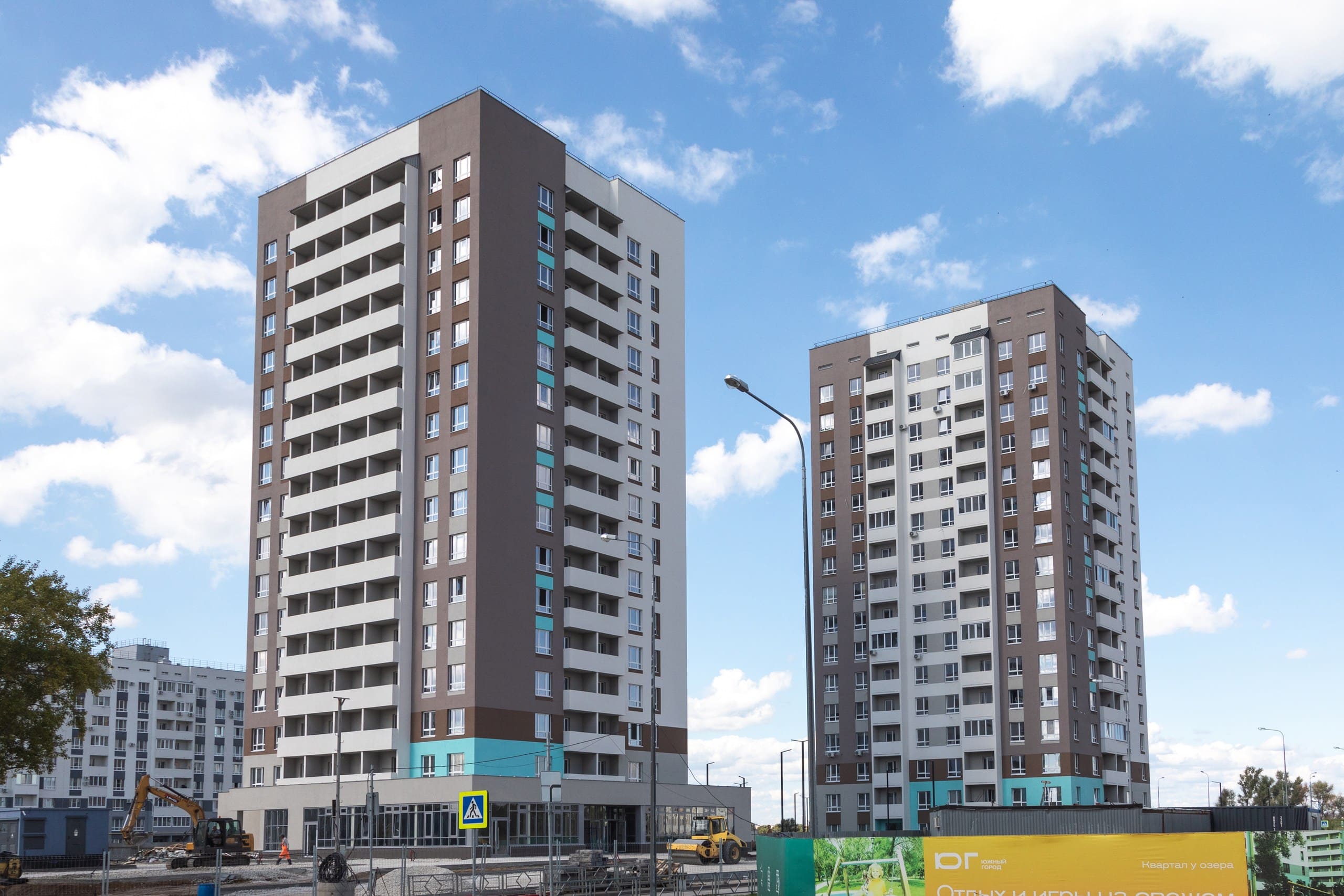

Ход строительства квартала «Перспективный-2»
Сентябрь 2025
      92%
    Дом
        Наружные сети - 100%
      Наружные сети - 100%

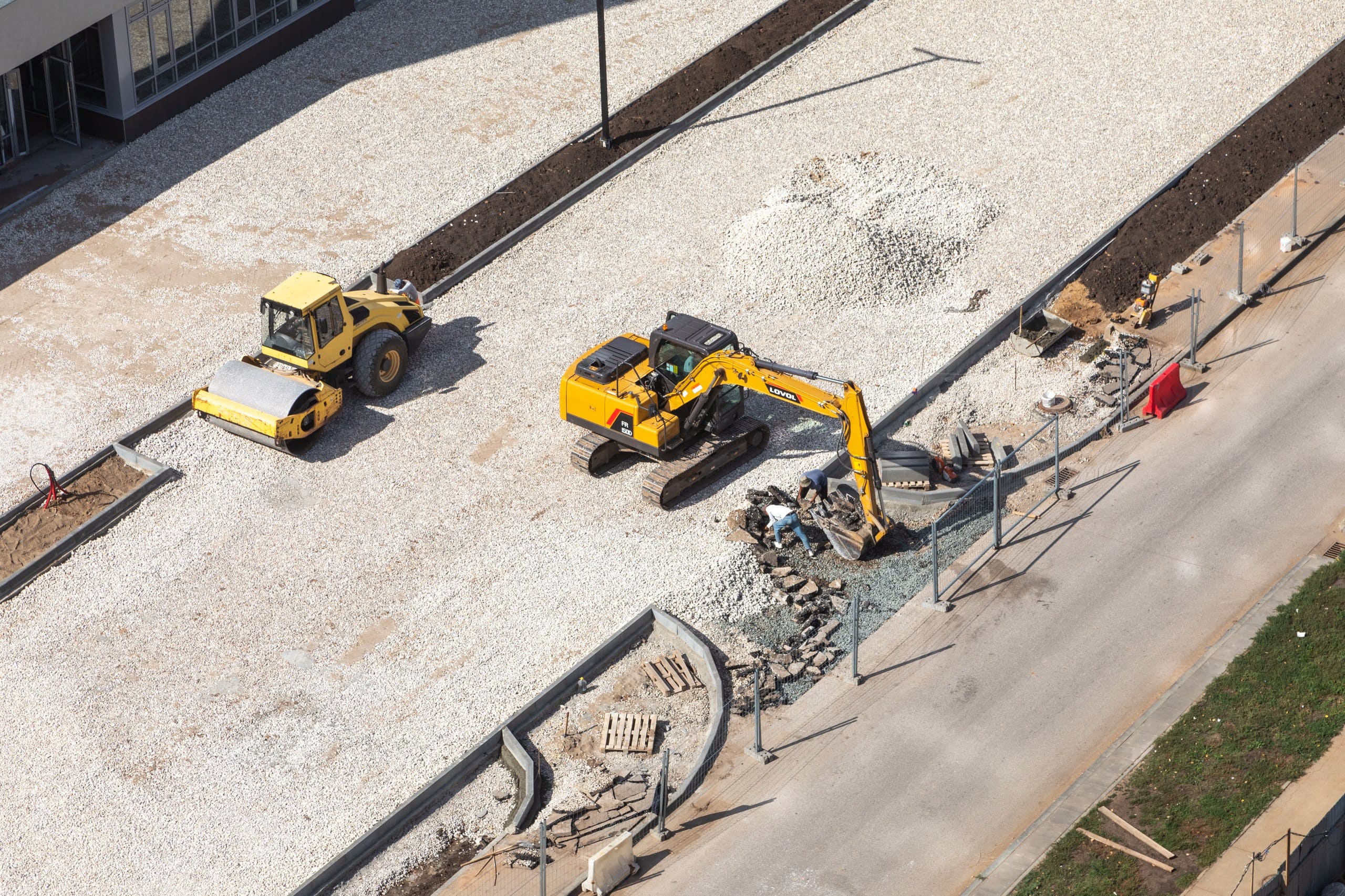

      Земляные работы - 100%
      Земляные работы - 100%
      Общестроительные работы ниже "0" - 100%
      Общестроительные работы ниже "0" - 100%
      Общестроительные работы выше "0" - 100%
      Общестроительные работы выше "0" - 100%
      Устройство кровли - 100%
      Устройство кровли - 100%
      Устройство фасада - 100%
      Устройство фасада - 100%
      Внутренние инженерные сети - 100%
      Внутренние инженерные сети - 100%
      Отделочные работы - 100%
      Отделочные работы - 100%
      Благоустройство - 100%
      Благоустройство - 100%
      Наружные сети - 100%
      Наружные сети - 100%
      Земляные работы - 100%
      Земляные работы - 100%
      Общестроительные работы ниже "0" - 100%
      Общестроительные работы ниже "0" - 100%
      Общестроительные работы выше "0" - 100%
      Общестроительные работы выше "0" - 100%
      Устройство кровли - 90%
      Устройство кровли - 90%
      Устройство фасада - 90%
      Устройство фасада - 90%
      Внутренние инженерные сети - 85%
      Внутренние инженерные сети - 85%
      Отделочные работы - 65%
      Отделочные работы - 65%
      Благоустройство - 25%
      Благоустройство - 25%
    Месяц
        Год
        Загрузил Шварц Екатерина 10:42 16.09.2025
    Загрузил Шварц Екатерина 10:43 16.09.2025
    Загрузил Шварц Екатерина 10:43 16.09.2025
    Загрузил Шварц Екатерина 10:43 16.09.2025
    Загрузил Шварц Екатерина 10:43 16.09.2025
    Загрузил Шварц Екатерина 10:43 16.09.2025
