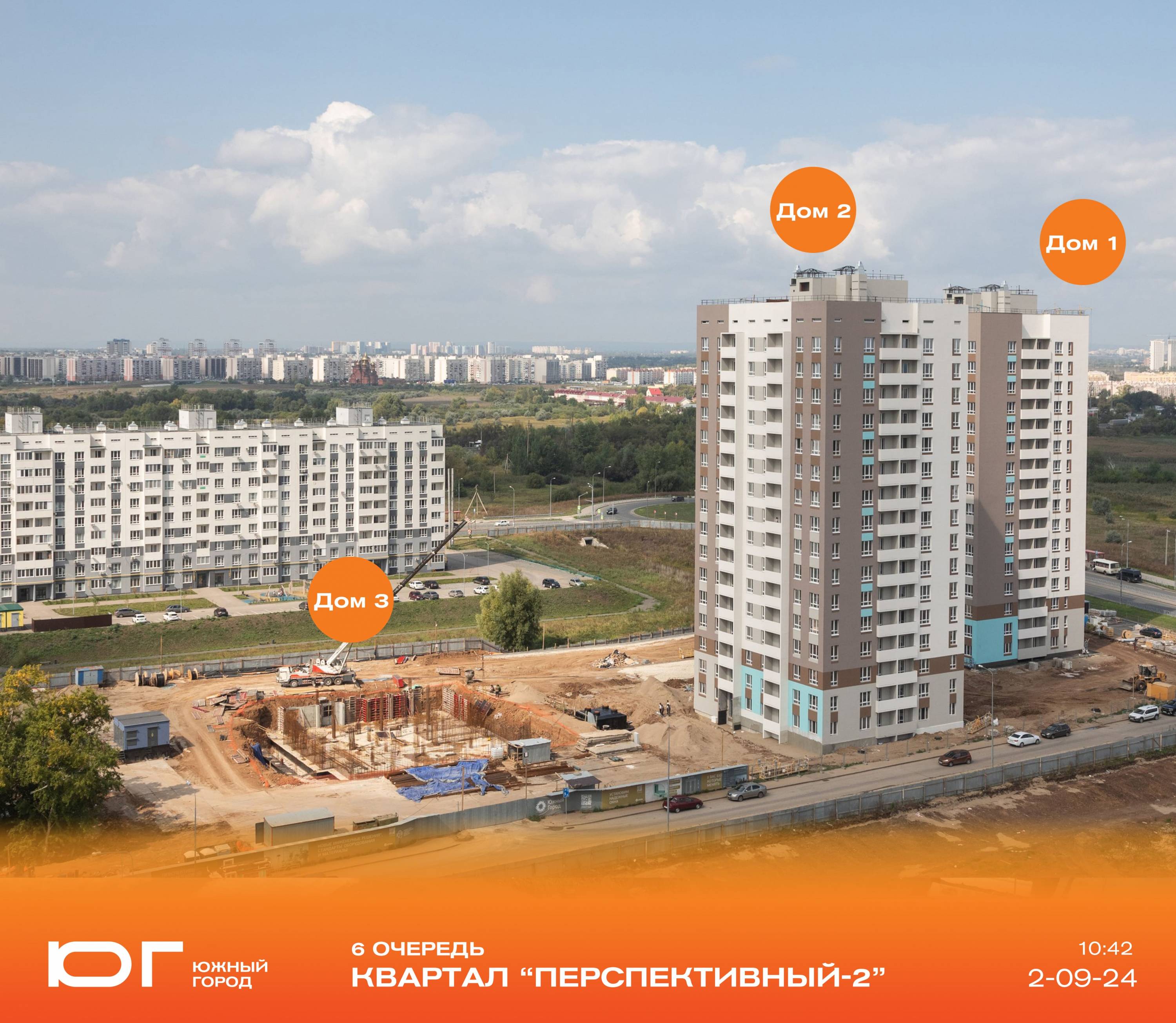

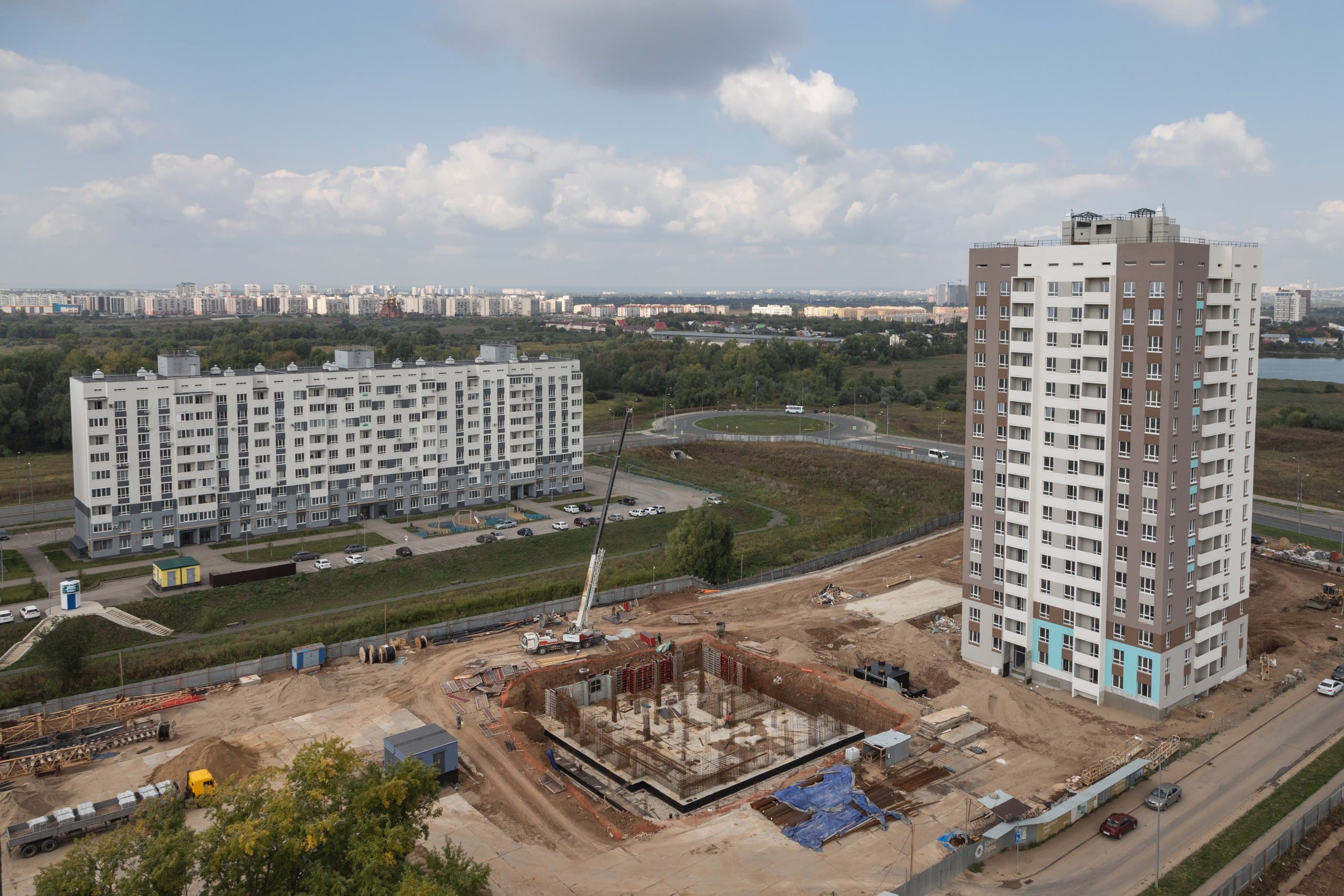

Ход строительства квартала «Перспективный-2»
Сентябрь 2024
52%

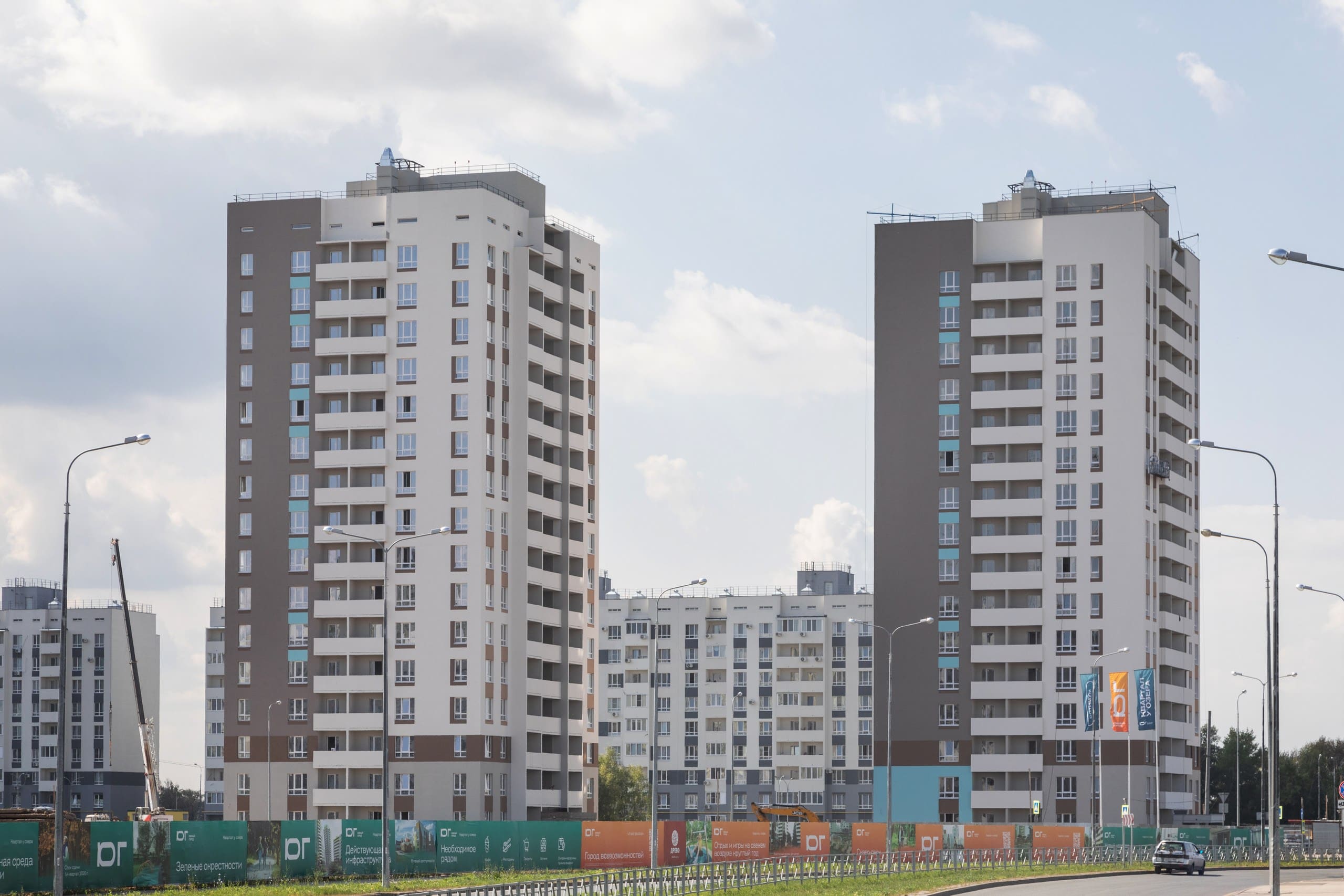

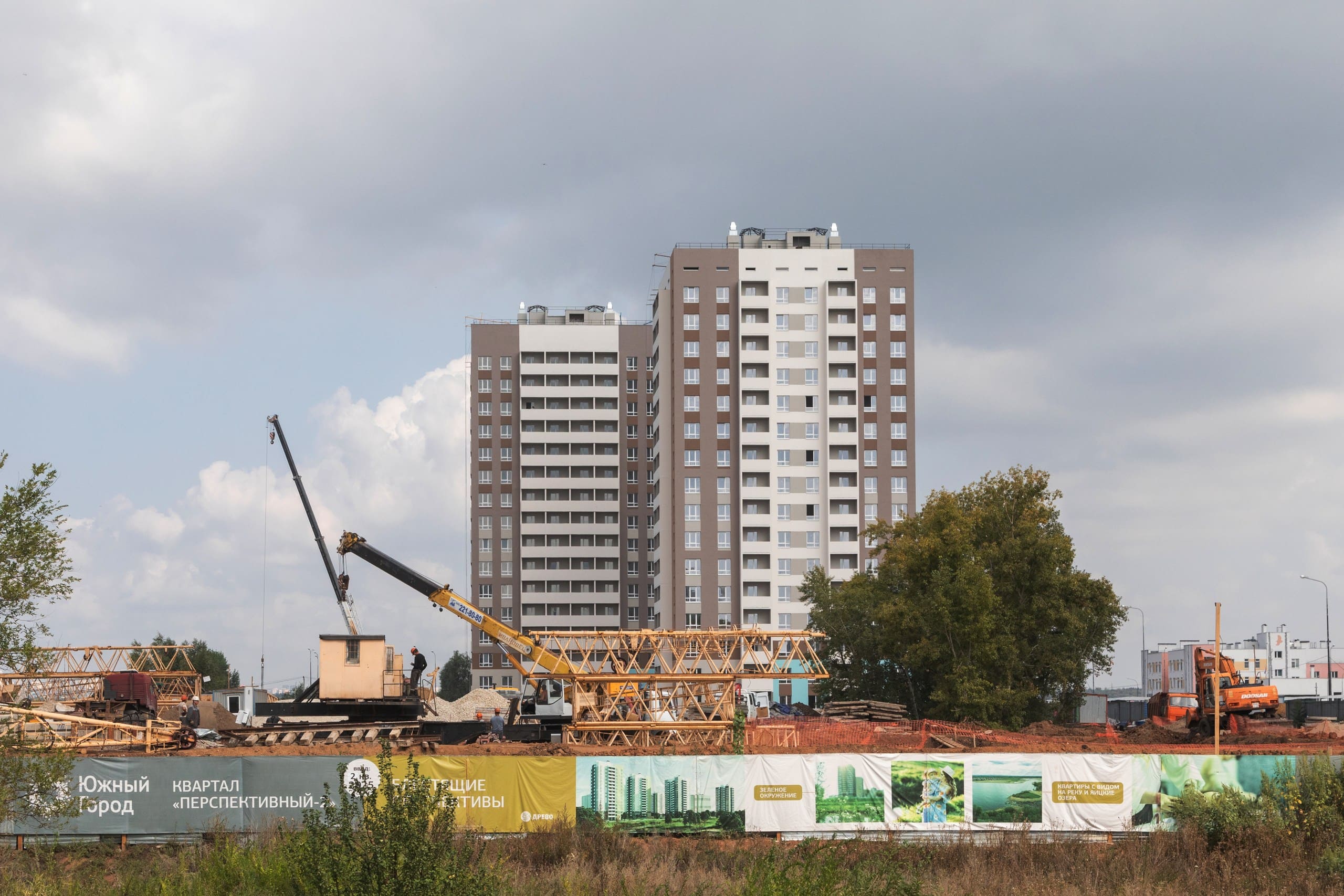

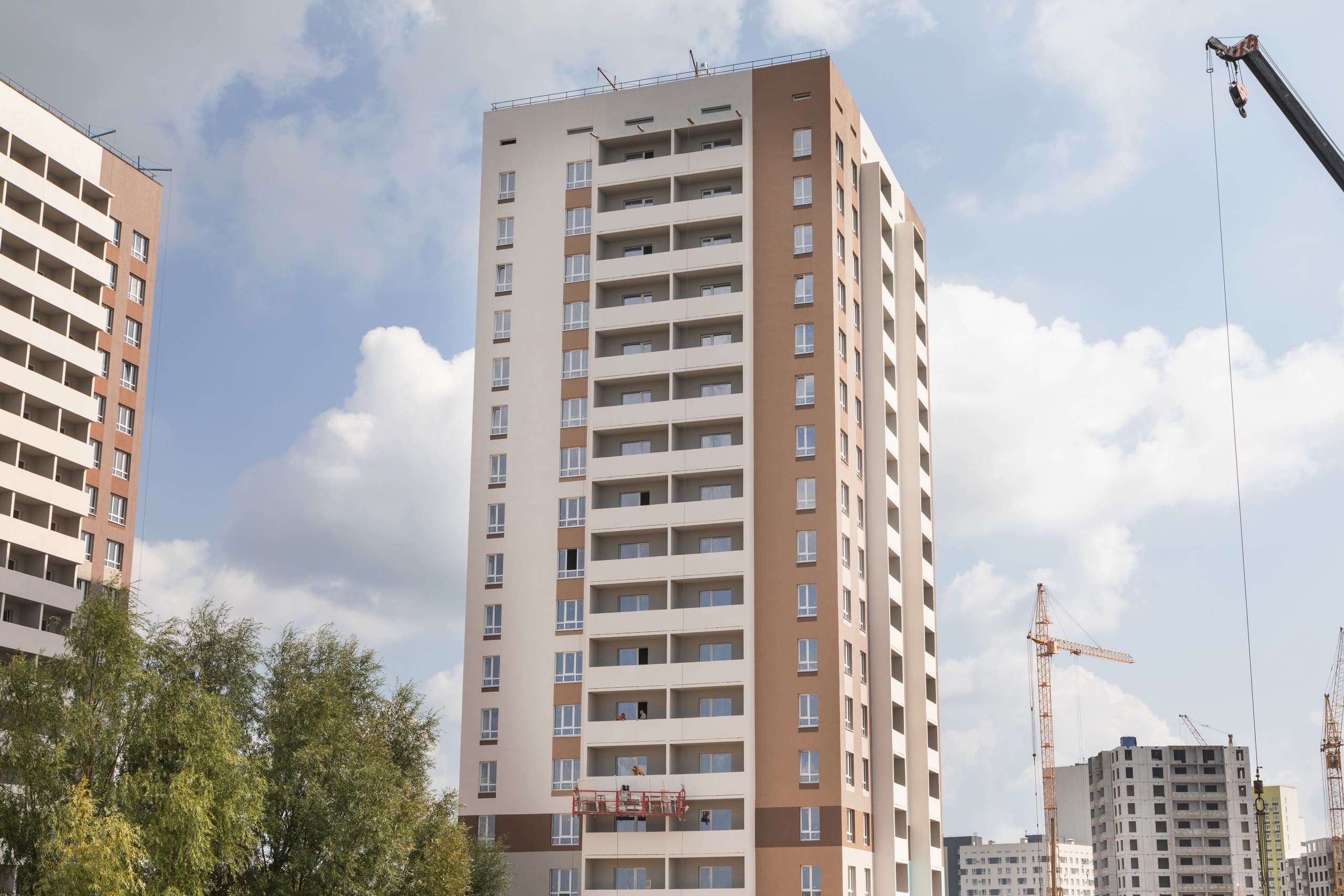

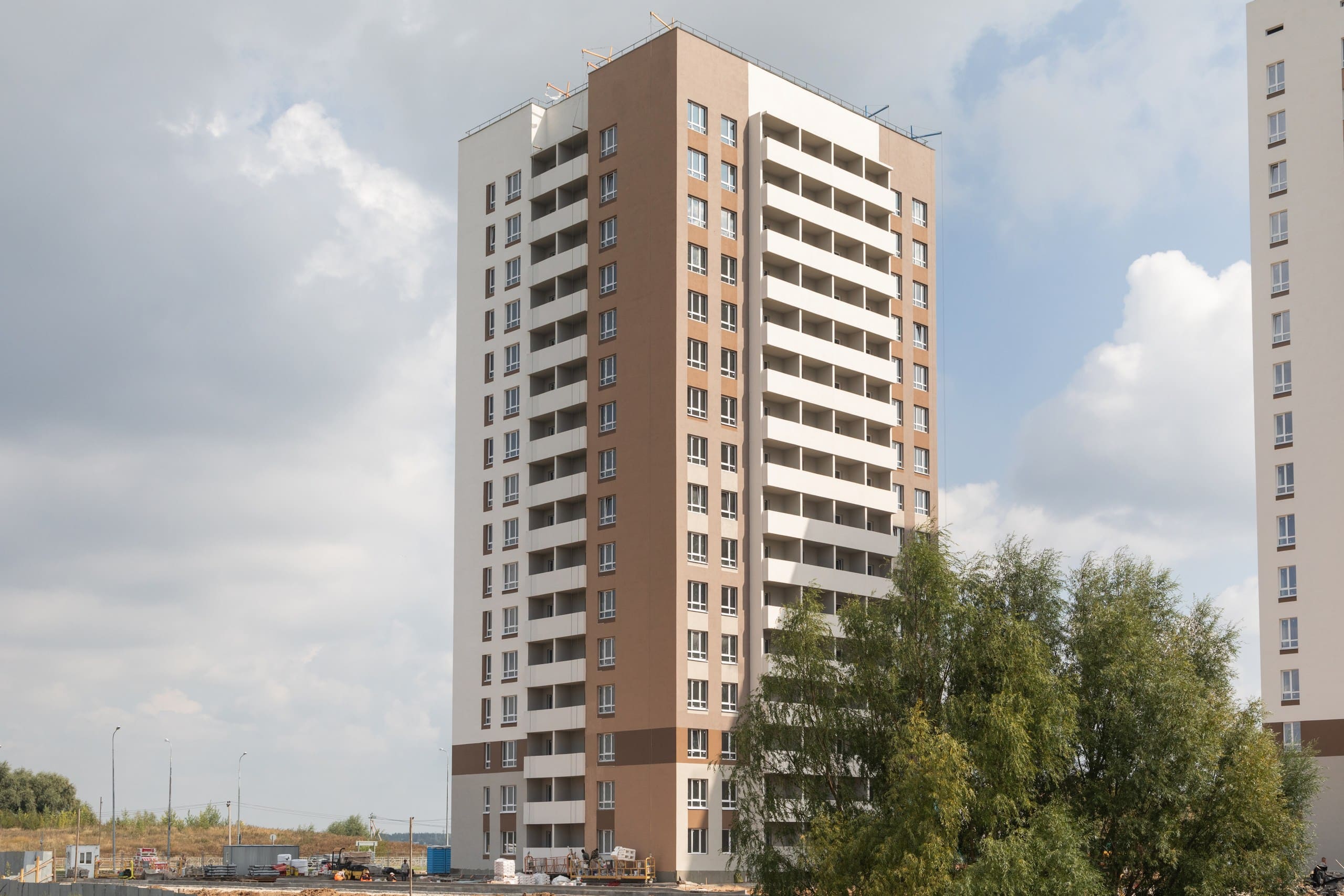

Дом

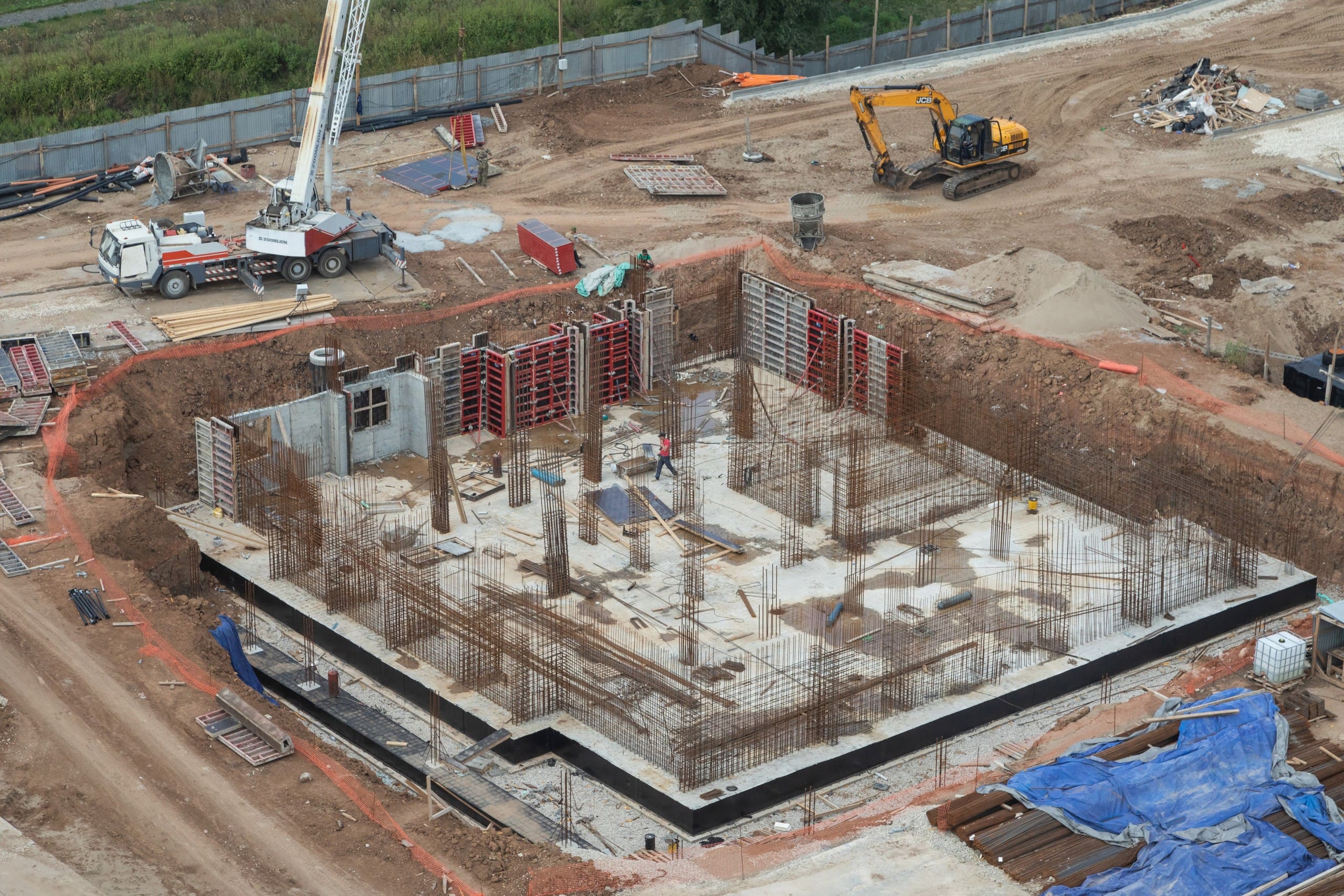

1
Наружные сети - 95%

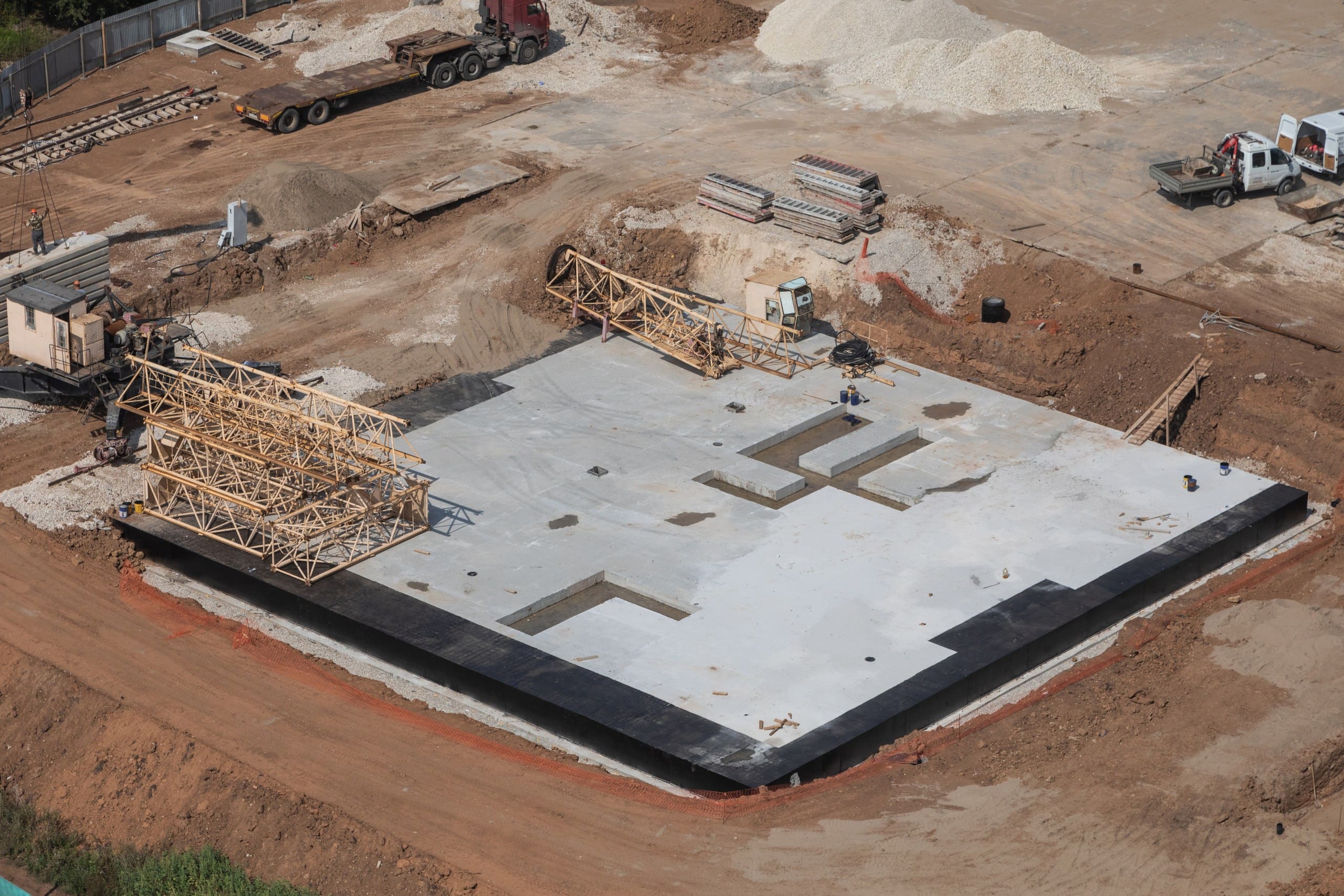

Земляные работы - 100%
Общестроительные работы ниже "0" - 100%
Общестроительные работы выше "0" - 100%

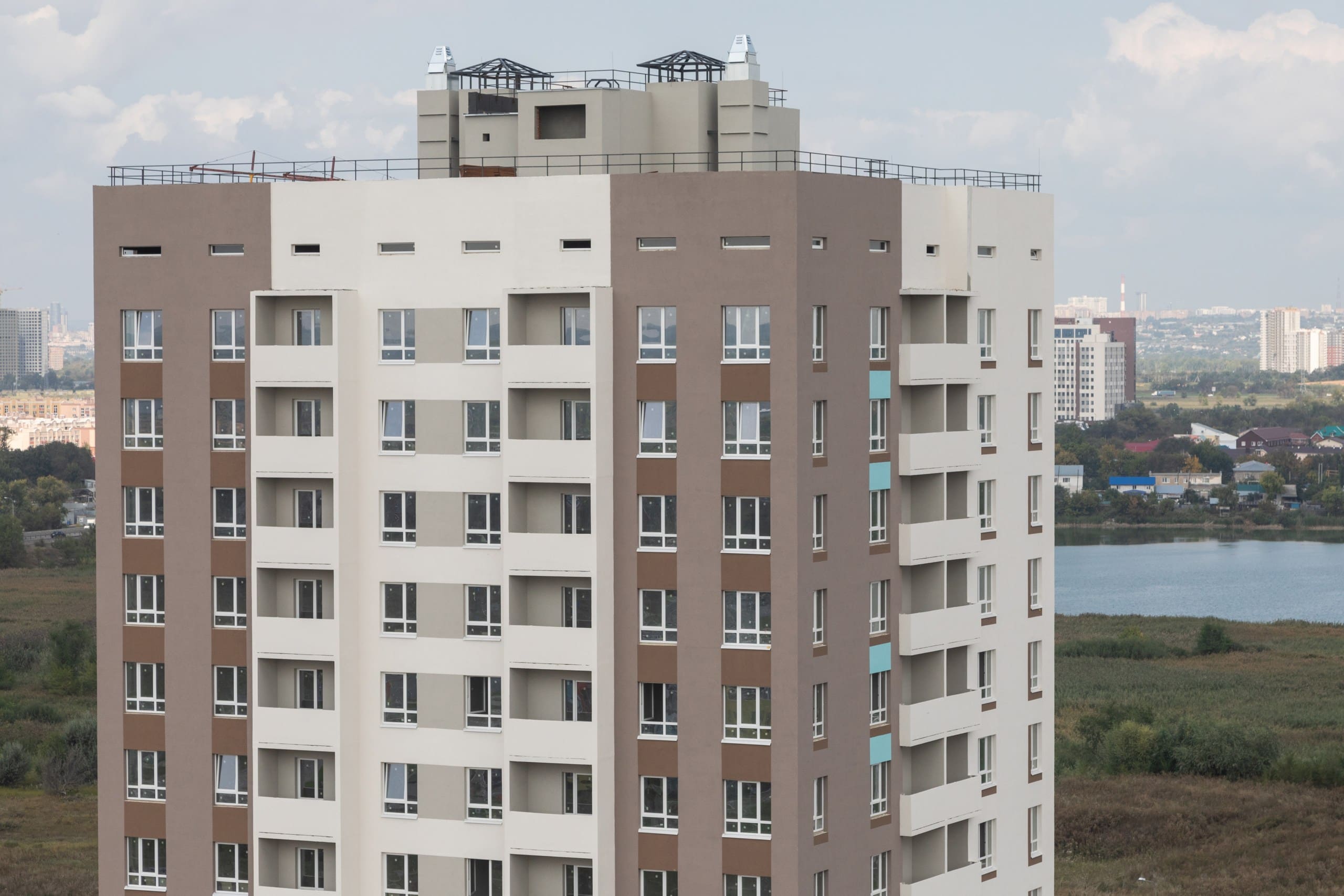

Устройство кровли - 99%

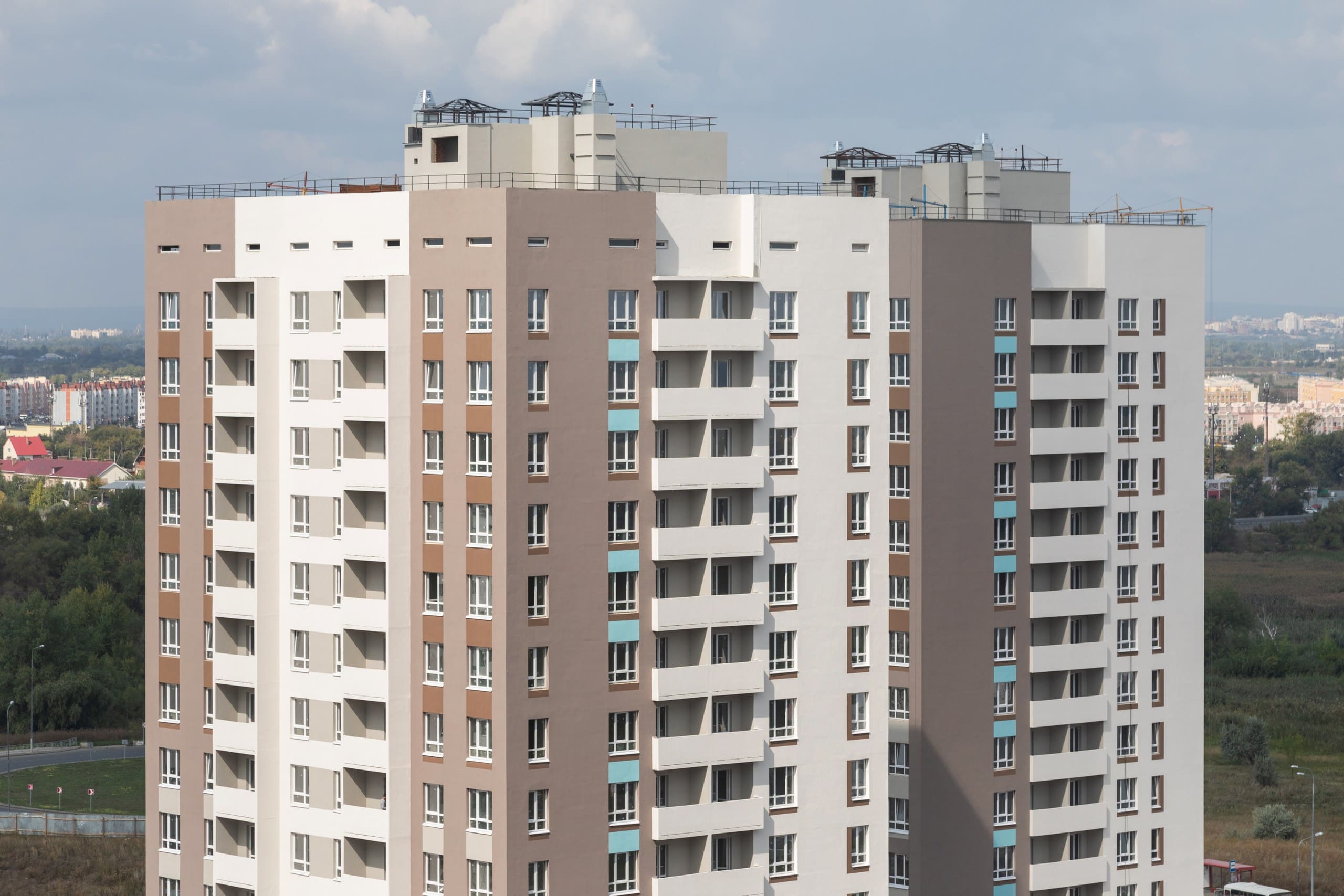

Устройство фасада - 95%
Внутренние инженерные сети - 80%
Отделочные работы - 50%
Благоустройство - 20%
